16.-20. Kalenderwoche, 14.4.-18.5.

Es beginnen die Trockenbauarbeiten.

Die Rettungswache ist soweit fertig, dass auch hier nur noch die Trockenbauwände fehlen. Die Terasse ist fertiggemauert.

Im Feuerwehrgerätehaus sind die Trockenbauer fleißig. Die fehlenden Wände im Bürotrakt sowie im Bereich des Schulungsraum entstehen.

15. Kalenderwoche, 7.4.-13.4.

Die Rohbauarbeiten neigen sich dem Ende entgegen.

Es gibt nicht viel Neues zu berichten.

An der Rettungswache werden die restlichen Details fertiggestellt, bevor noch das Das drauf muss.

Am Feuerwehrgerätehaus ist nichts neues zu sehen. Hier finden noch Arbeiten im Dachbereich statt.



14. Kalenderwoche, 31.3.-6.4.

Das Dach ist fertig!

An der Rettungswache wird kräftig weitergebaut. Das Obergeschoß bekommt die letzten Wände, dann fehlt nur noch das Dach.

Am Neubau Gerätehaus ist die Dachfläche in allen Bereichen fertig. Der noch fehlende Abstellraum an der linken Ecke des Gebäudes ist fertig.





13. Kalenderwoche, 24.3.-30.3.

Das Dach kommt!

An der Rettungswache wird kräftig weitergebaut. Der Boden des Obergeschosses und die Treppe dahin sind fertig. Außen wird fleißig verklinkert.

Am Neubau Gerätehaus wird mit den Dacharbeiten begonnen. Die Stellplätze 10 bis 12 sind fast fertig, der Schulungsraum hat ebenfalls sein Dach.

Alle Toreinfahrten sind soweit fertig.

12. Kalenderwoche, 17.3.-23.3.

An der Rettungswache wird kräftig weitergebaut, das komplette Erdgeschoß ist bis auf ein paar Zwischenwände fertig.

Die Verklinkerung der Feuerwache fehlt nur noch an einigen Stellen.

Die Toreinfahrten sind jetzt komplett fertig, es werden die Stürze gegossen, die Stahlträger sind komplett montiert.

11. Kalenderwoche, 10.3.-16.3.

Die Rettungswache nimmt Formen an.

An der Rettungswache entstehen die ersten Wände und Toreinfahrten.

Am Gerätehaus wird fleißig rundrum verklinkert. Die Dachkonstruktionen über der Fahrzeughalle entstehen.

Die Toreinfahrten sind jetzt komplett fertig.

10. Kalenderwoche, 3.3.-9.3.

Weiter geht's!

An der Rettungswache geht's weiter. Die Grundrisse sind bereits erkennbar.

Am Gerätehaus wird mit dem verklinkern begonnen. Das Obergeschoß macht weiterhin Fortschritte. Die letzten Büros müssen noch gemauert werden, die Dachkonstruktion über dem Schulungsraum entsteht.

Die Toreinfahrten sind bis auf einen Pfeiler fertig.

9. Kalenderwoche, 24.2.-2.3.

Helau vom Bau!

An der Rettungswache gibt es Fortschritte, im Bereich der Stellplätze entsteht die Bodenplatte.

Das Obergeschoß der Feuerwache macht ebenfalls Fortschritte. Der Flurbereich vor den Büros ist zu erkennen und es entstehen die ersten Wände.

8. Kalenderwoche, 17.2.-23.2.

Weitere Fortschritte am Neubau Gerätehaus.

An der Rettungswache gibt es keine sichtlichen Fortschritte.

Der zweite Aufgang zum Obergeschoß ist fertig. Die Decken vom Erd- zum Obergeschoß sind fertig.

Im Bereich des späteren Schulungsraumes entsteht die Wand Richtung Fahrzeughallen. Die Wände im Erdgeschß im Bereich der hinteren Stellplätze sind fast komplett fertig.

7. Kalenderwoche, 10.2.-16.2.

Kein Frost - Es wird fleißig weitergebaut!

An der Rettungswache werden die Fundamente weitergebaut.

Der hintere Bereich der Fahrzeughallen ist fertiggestellt. Im Bereich der Männerumkleiden/JF-Umkleiden ist von unten die Decke schon fertig. Die Trennwand zwischen den Stellplätzen 12 und 13 ist fertig. Man Kann jetzt erkennen, wie hoch das Dach kommt und die Neigung sehen.

Der Boden im ersten Obergeschoß im Bereich Schulungsraum ist fertig.



6. Kalenderwoche, 3.2.-9.2.

Wir kommen ins Obergeschoß!

Die ersten Fundamente für die Rettungswache sind fertig.

Im hinteren Bereich der Fahrzeughalle fehlen jetzt nur noch die beiden Werkstätten und drei Lagerräume hinter den Stellplätzen 13 und 14.

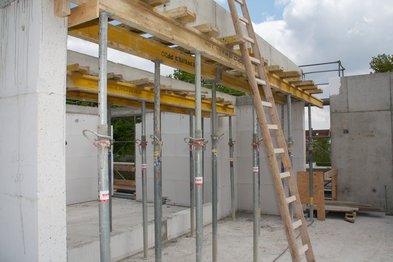

Die ersten Decken Decken zwischen Erdgeschoß und Obergeschoss sind gegossen.

Die Vorbereitungen für die weiteren Decken laufen.



5. Kalenderwoche, 27.1.-2.2.

Es geht in schnellen Schritten weiter am Neubau!

Im Bereich der Stellplätze 13+14 ist jetzt ebenfalls der Boden gegossen. Die Umkleiden/Duschen/WC's im rückwärtigen Hallenbereich sind ebenfalls fast vollständig fertig.

Im rechten Wachenbereich wird die Decke über der Küche, dem Aufenthaltsraum usw. hergerichtet. Die Treppe ins erste Obergeschoß ist fertig.

Die ersten Pfeiler im Bereich der Stellplätze 1 und 2 stehen, über den Stellplätzen 1 und 2 entstehen dann die Schulungsräume.



4. Kalenderwoche, 20.1.-26.1.

Schnee zum Wochenende, wir hoffen weiter auf einen milden Winter, damit der Fortschritt am Bau weiter geht.

Im Bereich der Stellplätze 13+14 sind alle vorbereitenden Arbeiten an der Grube und den Fundamenten fertig, sodass als nächstes der Boden gegossen werden kann.

Im Eingangsbereich der Wache ist alles fertiggemauert, die Vorbereitungen für die Decke beginnen.

Im Rückwärtigen Bereich der Fahrzeughalle sind die Herrenumkleiden und die angrenzende Jugendfeuerwehr-Umkleide fertig. Weiterhin ist der Bereich Waschraum/Duschraum/WC der Herren fertiggemauert.



3. Kalenderwoche, 13.1.-19.1.

Ende der Winterpause, es geht weiter.

Die Fundamente der Stellplätze 13+14 sind fertig, der Boden der Grube ist gegossen, die Wände eingeschalt.

Im Eingangsbereich der Wache ist so ziemlich alles fertiggemauert, ein Stück Wand an der Zentrale Richtung Fahrzeughalle fehlt noch.

Die Rückwände der Fahrzeughalle im Bereich der Umkleiden entstehen.



51. Kalenderwoche, 16.12.-22.12.

Endspurt für dieses Jahr.

Der Boden im kompletten Gerätehaus mit Ausnahme der Stellplätze 13 und 14 und den dahinterliegenden Räumen ist gegossen.

Die Ausmaße der Stellplätze und der dahinterliegenden Umkleiden und Werkstätten ist sehr gut zu erkennen. Die hinteren Fundamente der Stellplätze 13 und 14 sind ebenfalls fertig.

Im rechten Erdgeschoßbereich sind bereits die Küche und die sanitären Einrichtungen einschließlich des Flures davor gemauert.

Der spätere Treppenaufgang im vorderen Bereich ist bereits erkennbar.



Damit macht das Bautagebuch wie auch die Baustelle erst einmal 3 Wochen Pause. Am 13. Januar wird hoffentlich "weitergemauert", der nächste Bericht dann spätestens am 20. Januar.

50. Kalenderwoche, 9.12.-15.12.

Es geht stetig weiter auf der Baustelle.

Die Außmaße des Feuerwehrgerätehauses sind schon gut zu erkennen, die ersten zwölf Toreinfahrten sind zu erkennen, zwei weitere (Waschhalle und Grube) werden folgen.

Im Eingangsbereich sind die Grundrisse der Wände zu sehen. Die ersten Wände im Bereich Küche, WC stehen.

Links neben dem Feuerwehrgerätehaus ist bereits der Bereich für die Rettungswache abgesteckt.



49. Kalenderwoche, 2.12.-8.12.

Der zweite Baukran steht, der Boden im rechten Gebäudeteil, in dem die Einsatzzentrale, ein Aufenthaltsraum, eine Küche und diverse andere Räume liegen, ist gegossen. Der Boden des Stellplatzes hinter Tor 1 ist ebenfalls fertig.



48. Kalenderwoche, 25.11.-1.12.

Der erste Spatenstich ist einige Tage her, und schon kann man erste Fortschritte sehen.

Der erste Baukran steht, der Umriss des neuen Gerätehauses ist schon zu erkennen, die ersten Fundamente sind gegossen.
